新浪福建 资讯

国网福建建设公司:攻坚克难,周宁抽蓄500kv送出工程顺利开工

新浪福建

关注

确定不再关注此人吗

21个村庄的使用林地公告都张贴出去了吗?有没有村庄提交回执盖章?”

“村民觉得项目占用林地会影响到他们生产生活,反对的声音比较多,有些村庄不肯签回执。”

使用林地公示回执涉及的村庄数量多、村民配合度低,让周宁抽水蓄能电站500千伏送出工程项目党员干部们的工作一时陷入瓶颈。

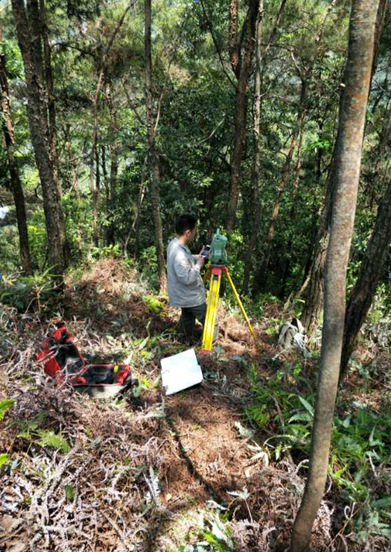

福建周宁抽水蓄能电站500千伏送出工程作为周宁抽水蓄能电站的配套送出工程,承担着满足抽蓄电厂电能与电网交换,实现抽蓄电厂正常运转的重要作用。而工程沿线经过的周宁、福安两地森林资源丰富,如何最大限度减少项目对当地生态环境的影响,成为项目前期工作中的重点。

工程管理部副主任卞宏志表示,由于不少电力项目都涉及林地使用,优化线路走廊,减少对林业资源的影响,依法合规地完成林业手续办理是必不可少的环节。

为了突破使用林地公示回执的难题,项目党员干部协调属地团队与乡镇供电所所长,深入拜访各个村庄的村干部进行沟通协商,根据村庄实际要求,对于工程落地进行适度调整,与各村达成友好协商结果。7天时间,21个村庄,21份使用林地公示回执全部完成,让一度停滞受阻的前期工作继续有序推进。

周宁、福安两地不仅森林资源富饶,还有种类与数量丰富的矿产资源。为了工程沿线不压覆矿脉,不破坏矿产资源,黄青云所在的设计院承担起项目压覆矿调查工作。然而,他们在前期调查过程中发现了一个棘手的问题。

由于工程规划线路穿过福安市一个具有探矿权的矿区,不可避免会造成压覆情况,按照相关规定需要与矿权人签订补偿协议。但是经过20多次协商之后,仍然未与矿权人达成一致意见,时间也在一次次的沟通磨合中距离项目截点越来越近。

但是办法总比困难多,设计院与周宁抽水蓄能电站500千伏送出工程沟通协商后,决定优化工程路线,避开矿区的主要矿脉走向。然而一波方平一波又起,优化之后的路线提交福建省自然资源厅审核之后,相关处室均未能达成一致意见,项目进度再次陷入瓶颈中。

“周宁抽水蓄能电站工程是省重点建设项目,或许我们可以提请省重点办,让他们帮忙进行协调?”眼看着项目开工时间越来越近,压覆矿调查小组成员提出一种迂回解决的方法。

最终,经过福建省重点项目建设管理办公室的协调之后,福建省自然资源厅回复确认工程线路走向与矿区互不影响,福建周宁抽水蓄能电站500千伏送出工程压覆矿调查评估工作也因此圆满完成。

福建周宁抽水蓄能电站500千伏送出工程于2020428日开工,计划于2021430日投产使用,未来将与抽蓄电厂配套实现绿色能源充分消纳,保障宁德地区核电、风电等资源得到充分利用,满足用电高峰期区域电力的需求,提升旅游资源品质,推动闽东老区地方经济的持续发展。

(通讯员:陈欣予、卞宏志)

分享文章到:

相关新闻

推荐阅读

加载中...
